工程概况
工程名称:潮连消防救援站
检测方法:单桩竖向抗压承载力试验
工程地点:广东省江门市蓬江区潮连岛
委托单位:江门市蓬江区消防救援大队
检测鉴定目的
受江门市蓬江区消防救援大队的委托,广东保顺检测鉴定有限公司于2023年11月1日~2023年11月18日对潮连消防救援站(概况见表1)的高压旋喷桩进行了单桩竖向抗压承载力试验,目的是确认单桩的竖向抗压承载力是否满足设计要求。经委托单位与有关单位根据本工程的实际情况研究协商确定具体的检测点数量和位置,本次共检测6根桩。
试验设备及加载装置
本次试验采用武汉岩海工程技术开发公司生产的RS-JYE静载荷测试分析仪(BSGD-ZJ-005(01))采集数据,采用压重平台反力装置,将大于预定最大试验荷载1.2倍的混凝土试块(含钢梁重)在试验开始前一次性均匀稳固地放置于平台上提供反力,用油压千斤顶加压,压力传感器测定压力,在桩顶对称安装2个位移传感器测量位移。所用仪器、仪表均经计量检定部门检测合格且在有效期内。

现场试验
(1)采用快速维持荷载法。
(2)分级进行加载,分级荷载为最大试验荷载的1/10,逐级等量加载,其中第一、二级荷载取分级荷载的2倍,以后每级荷载取分级荷载;取每级卸载量为分级荷载的2倍进行分级逐级等量卸载。
(3)每级荷载施加后按第5、15、30min测读桩顶沉降量,以后每隔15min测读一次。
(4)受检桩沉降量相对收敛标准:加载时每级荷载维持时间不应少于一小时,最后15min时间间隔的桩顶沉降增量小于相邻15min时间间隔的桩顶沉降增量。
(5)当桩顶沉降速率达到相对收敛标准时,再施加下一级荷载。
(6)卸载时,每级荷载维持15min,按第5、15min测读桩顶沉降量;卸载至零后,应测读桩顶残余沉降量,测读时间为第5、15、30min,以后每隔15min测读一次。
(7)当出现下列情况之一时,可终止加载:
1)某级荷载作用下,桩顶沉降量大于前一级荷载作用下沉降量的5倍;
且桩顶沉降能稳定且总沉降量小于40mm;
2)某级荷载作用下,桩顶沉降量大于前一级荷载作用下沉降量的2倍,且经24h尚未达到稳定(收敛)标准;
3)当达不到极限荷载,已达到最大试验荷载,桩顶沉降速率达到相对稳定(收敛)标准;
4)当荷载—沉降曲线呈缓变型时,加载至桩顶总沉降量60~80mm;当桩端阻力尚未充分发挥市,可加载至桩顶累计沉降量超过80mm。

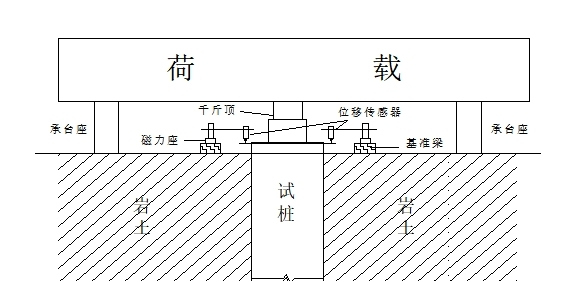

单桩竖向抗压承载力试验试验装置示意图
试验数据分析判定
单桩竖向抗压极限承载力Qu按下列方法综合分析确定:
1)根据沉降随荷载变化的特征确定:对于陡降型Q-s曲线,取其发生明显陡降的起始点所对应的荷载值。
2)根据沉降随时间变化的特征确定:取s-lgt曲线尾部出现明显向下弯曲的前一级荷载值。
3)某级荷载作用下,桩顶沉降量大于前一级荷载作用下沉降量的2倍,且经24h尚未达到收敛标准的,取前一级荷载值。
4)当达不到极限荷载,已达到最大试验荷载,桩顶沉降速率达到相对收敛标准的,桩的竖向抗压极限承载力取大于等于最大试验荷载值。
5)对于缓变型Q-s曲线,当根据桩顶沉降量确定单桩竖向抗压极限承载力时,根据桩顶总沉降量,取s=40mm对应的荷载值;对于直径大于或等于800mm的桩,取s=0.05d(d为桩端直径)对应的荷载值且s不大于80mm对应的荷载值。
检测标准
广东省标准《建筑地基基础检测技术规范》(DBJ/T 15-60-2019)中的有关规定。
